盘扣架搭建方法

来源:路达租赁 发布时间:2020-07-22 点击次数:381 【字体:

盘扣搭建方法

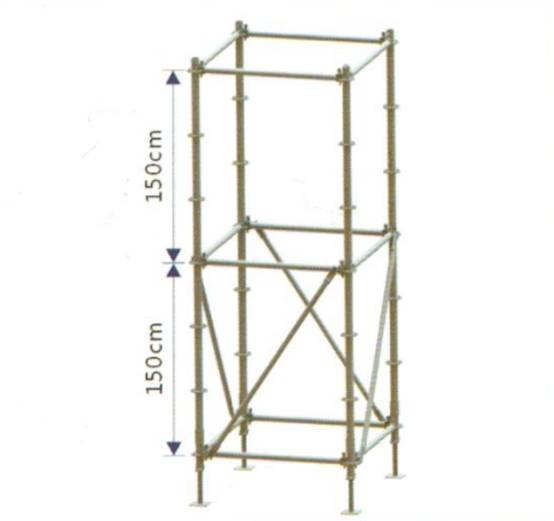

1、下托

依脚手架配置图尺寸放样后,将【下托】排列至定点。


2、标准基座

将【标准基座】的主架套筒部分朝上套入下托丝杠上方,标准基座下缘需完全置入扳手受力平面的凹槽内。


3、第一层横杆

将横杆头套入圆盘小孔位置使横杆头前端抵住立杆圆管,再以楔形销贯穿小孔敲紧固定。


4、起步立杆

将未加装(连接棒)的立杆统称为【起步立杆】,以下图所示将【起步立杆】长端插入标准基座的套筒中,以检查孔的位置查看【起步立杆】是否插至套筒底部。【起步立杆】仅适用在第一层搭接,第二层往上均适用【对接立杆】。


5、第二层横杆

如下图位置依步骤3安装第二层横杆。


6、第一层斜拉杆

将【斜拉杆】全部依顺时针或全部逆时针方向组搭,如下图,将【斜拉杆】套入圆盘大孔位置,使斜杆头前端抵住主架圆管,再以斜楔贯穿大孔敲紧固定。

(注意:斜拉杆具有方向性,方向相反即无法搭建)


7、对接立杆

【对接立杆】以四方管(连接棒)连接,如下图所示将连接棒插入下层管中即可。

若需适用【对接立杆插销】则务必检查圆盘对齐孔是否在同一方向。


8、第三层横杆

 如下图位置,依步骤3安装第三层横杆。


9、第二层斜拉杆

如下图所示,依步骤6组搭方式和第一层相同方向搭接第二层【斜拉杆】。

若第一层为逆时针方向组装,则第二层以上的斜拉杆同样需以逆时针方向组装


10、上托

如下图所示,将【上托】牙管插入立杆管中,再以扳手调整至所需高度。
